湖南桃源县郑家驿镇麦家河村,沅江两岸微风习习,两座崭新的跨越塔临江而立,熠熠生辉。
百米高空中,导线随风略有摆动。导线上可以看到几个小点,是高空作业人员正在进行跨越塔附件安装前的准备工作。
这是宁夏-湖南±800千伏特高压直流输电工程(简称“宁电入湘”工程)火热的建设现场。
沅江大跨越,高空“走钢丝”
“宁电入湘”工程沅江大跨越江面宽560多米,新架设的铁塔银线仿佛空中的桥梁。

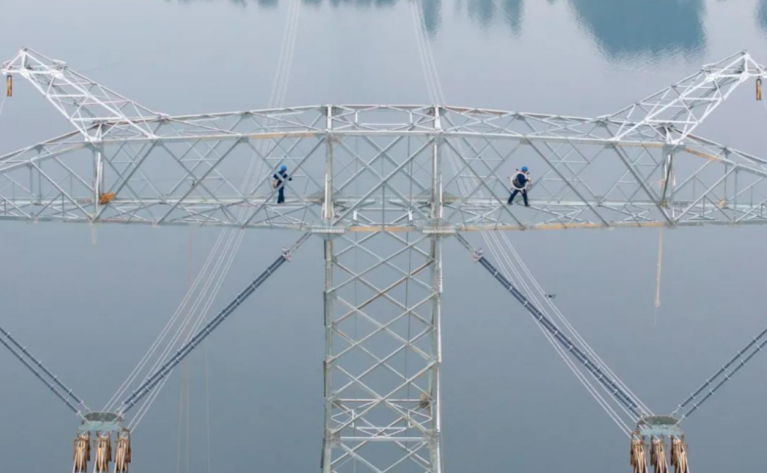

一大早,有5年高空作业经验的两名“90后”师傅做好安全防护,麻溜地爬上106米高的铁塔顶端,准备高空“走钢丝”,安装间隔棒。
银线发出明晃晃的白光,看着都有些眩目。高空作业人员灵活又稳健,如同“蜘蛛侠”。
“百米高空作业,背着超过10余公斤的安全带及工具包,耳边是呼呼的风声,脚下是摇摇晃晃的导线,这对施工人员的体力和技能都是不小的考验,施工人员必须全神贯注,手脚协同。”湖南省送变电工程有限公司项目总工邹同华通过高倍望远镜,不时查看高空作业人员在导线上的情况。
他介绍,安装一个间隔棒平均需要30分钟,一相导线近20个间隔棒,高空技工与塔下人员相互配合,连续作业两天能完成跨越塔附件安装。
跨越塔所在流域属于沅江黄金水道,通航环境复杂。为确保架线施工作业安全,水运部门实施临时性交通管制。封航期间,塔基基坑全面采用电建钻机开挖,有效克服了孔洞易坍塌和涌水涌沙的难题;组塔阶段,以吊车+落地双摇臂抱杆“流水式作业”的方式,降低安全风险,提高施工效率。
机械化施工,筑牢最强铁塔
“宁电入湘”工程是继祁韶特高压后,第二条落地湖南的特高压直流工程,计划2025年投入运行,约可增加湖南六分之一用电量。
该工程湖南省内途经常德、张家界、益阳、娄底、衡阳5市,新建铁塔918基、路径长度约420公里。站在海拔500多米的桃源县沙坪镇向阳村放眼望去,翠绿的山头耸立起一座座铁塔,甚是壮观。
狭小的作业空间内,起重机将“手臂”伸向80米高空,稳稳地将拼装好的塔材吊起。5名作业人员攀附在铁塔上,在空中“等位”。待起重机将塔材吊至作业位置,开始拼装。
邹同华介绍,在湖南境内的4个标段中,湘2标段新建铁塔塔高平均78米、最重铁塔达192吨。铁塔越高、越重,意味着立塔难度越大。
目前,国网湖南省电力有限公司投入23个组塔班组,以及21套落地双摇臂抱杆、12台各型号吊车、15套牵张设备,以机械化施工全面推进工程建设。“宁电入湘”工程机械化施工率达100%,工程建设效率较祁韶特高压线路施工提升40%以上。
邹同华说,湘2标段已完成全部基础施工,组塔施工完成71.7%,工程有望明年春节前实现全线贯通。
