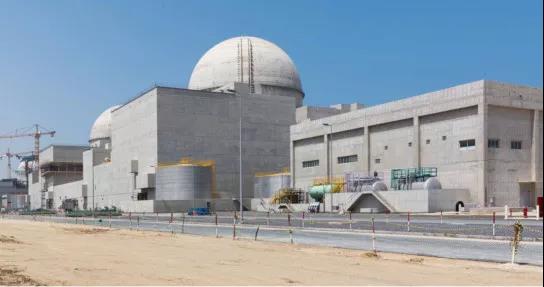

阿联酋联邦核能管理局(FANR)宣布批准巴拉卡核电站1号反应堆的运营许可,这是阿联酋和平核能计划的一个重要里程碑。
自2008年阿联酋正式启动其核项目以来,批准许可的期限长达12年。根据FANR的说法,1号反应堆现在将进入调试阶段,之后开始全面的商业运作。
“阿联酋刚刚取得了一项新成就,成为第一个和平利用核能的阿拉伯国家。阿联酋今天授予Nawah能源公司经营巴拉卡核电站1号机组的许可证。”阿联酋副总统兼总理、迪拜酋长Shaikh Mohammad Bin Rashid Al Maktoum在推特上宣布了这一消息。
阿布扎比王储、阿联酋武装部队副最高指挥官Shaikh Mohammad Bin Zayed Al Nahyan殿下也在他的推特页面上评论了这一壮举。“今天,巴拉卡第一核电站运营许可证的颁发,标志着我们和平发展核能事业的新篇章。在为未来50年做好准备以保障我们的需求时,我们最大的力量是国家人才。”
为了批准这份长达1.4万页的运行许可证申请,FANR进行了超过185次检查,并要求提供2,000条与反应堆的设计,安全以及其他与法规要求有关的其他信息。
2015年,阿联酋核能公司(ENEC)代表其子公司Nawah提交了1号反应堆的许可证申请,Nawah将成为该核电站的官方运营商。
阿联酋常驻国际原子能机构(IAEA)代表Hamad Al Kaabi在宣布运营许可的媒体发布会上表示:“我们将正式宣布,在核实1号反应堆符合FANR规定的所有运营许可要求后,我们将结束对1号反应堆运营许可申请的审查工作。”
他补充说:“这对阿联酋来说是一个历史性的时刻,使其成为该地区第一个运营核电站的阿拉伯国家,这是12年来建设此类项目的最大努力。”
他说:“营运商Nawah将进行一段时间的试运行,为商业运作做准备。在此期间,FANR将使用其在巴拉卡核电站的驻地检查员,并部署其他检查员进行全天候检查。”
FANR总干事Christopher Viktorsson表示,在调试阶段,Nawah将开始向反应堆装载燃料。
“Nawah拥有启动所有法律文书的权利,但运营不会在一夜之间开始。他们必须进行调测,但首先他们必须把燃料装入反应堆,这将需要几周的时间。
“所有的安全系统也必须进行测试,我们在FANR规定了大量的测试,我们将进行监督。我相信Nawah有自己的时间表,但我们没有对其进行监管,因此他们可以在全面商业化运营之前从容应对。”
国际透明度
在谈到核方案的国际透明度时,Al Kaabi强调,在整个过程中如何遵守所有国际公约和协定,而FANR也允许对核场所进行几次国际检查。
“阿联酋的核能计划,包括核能法律和法规符合国际原子能机构(IAEA)的安全标准和国际最佳实践。
他补充说:“在过去十年中,阿联酋接受了IAEA的11次重要同行评审访问,对核基础设施、法律和监管体系、核安全……以及防扩散等各个方面进行审查和评估。”
他说:“这些承诺确保该计划是为和平目的而设计的,并符合国家和国际法。”
一号反应堆是巴拉卡核电站四个反应堆中的第一个,建成后,这四个反应堆将占阿联酋发电总量的25%,并将每年减少2100万吨二氧化碳排放。
Al Kaabi表示,目前还不清楚2号反应堆何时获得运营许可证。
阿联酋核能计划时间表
● 2008年:阿联酋在2008年发布了核政策
● 2009年:联邦核监管局和阿联酋核能公司成立
● 2010年:ENEC提交了该国首座核电站的建设许可证申请
● 2012年:颁发巴拉卡1号和2号机组的施工许可证
● 2013年:发放巴拉卡3号和4号机组的施工许可证
● 2015年:提交1号和2号机组的运营许可申请
● 2017年:提交3号和4号机组的运营许可证申请
● 2018年:FANR认证第一和第二批高级反应堆运营商
● 2020年:FANR签发一号反应堆的经营许可证
项目完成进度
第1单元-已完成
第2单元-完成95%
第3单元-完成92%
第4单元-完成83%
本文资料源自gulfnews
